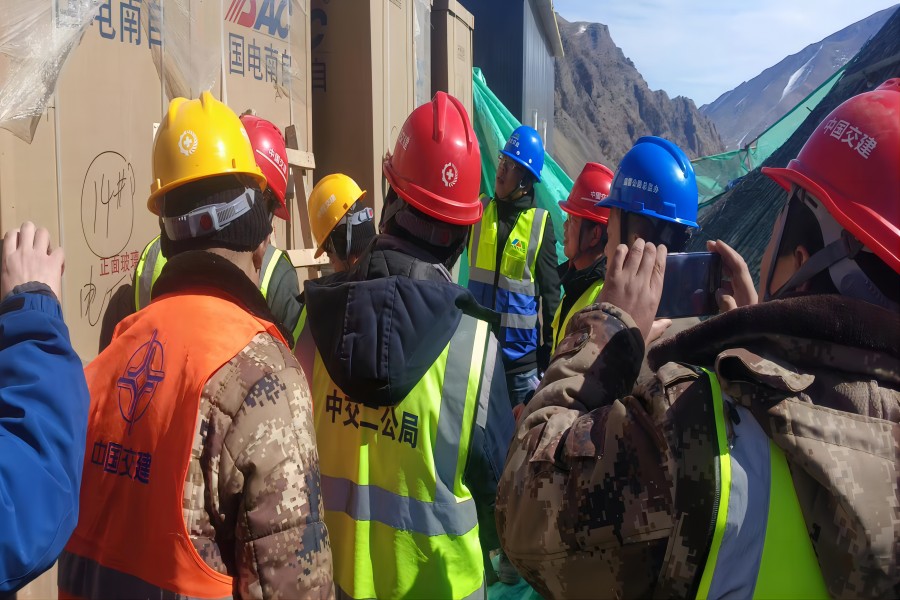

為加快溫霍三標總承包部莫遜山110KV變電站施工進度,確保在2024年5月順利通電以滿足莫遜山隧道導洞TBM(全斷面硬巖隧道掘進機)供電動力需求的目標,2024年3月9日三標總承包部、駐地辦、總監辦、指揮部聯合對已進場輸變站設備進行開箱驗收。
驗收過程中首先檢查設備的外包裝進是否完整無損,有無明顯的運輸損壞。經過檢查,外包裝完好無損,無運輸損壞。隨后對設備及其配件進行逐一清點,確保所有部件、配件及隨機工具齊全。經過清點所有物品完整,數量、型號均與裝箱單相符。
通過此次開箱驗收,設備外觀質量合格,數量、型號全部符合采購要求。同時設備開箱的順利驗收為莫遜山110KV變電站能夠如期投入使用及為TBM按期始發奠定堅實基礎。
